好意思国数据中心修复放缓的悲不雅叙事席卷市集,但空头情怀背后的数据真相,正让感性投资者再行注视这场集体误判。
6月18日,安稳行业扣问机构SemiAnalysis撰细致确反驳了市集哄传的“好意思国数据中心修复大幅放缓、2026年半数产能取消或延期”的顶点判断,合计本轮着急源于信息误读与样本偏差,好意思国数据中心2026年着实托福产能并未出现断崖式下滑,行业全体修复节拍韧性犹在。

从中枢计划数据来看,畴昔六个月,SemiAnalysis对2026年末北好意思超大限制自建数据中心产能的计划诊疗幅度仅1%,托管型数据中心产能计划波动不及5%,全体预期基本领略。数据标明,行业产能弧线远未触及市景观渲染的垮塌水平。
机构坦言,局部神色延期如实存在,但这属于大型基建周期中的常态诊疗,而非需求转向的先行信号。刻下悲不雅情怀已被市集过度放大,板块估值的剧烈波动更多反应情怀面的过度反应,而非行业基本面的压根转弱。

AI"轻信"公告,市集"放大"着急
"2026年好意思国半数数据中心产能将遭取消或延期"——这一说法近期在金融与应答媒体上鄙俗传播,源泉可追念至彭博社4月1日的一篇报谈,随后被多家科技媒体以更耸动的标题放大。
Kaiyun中国大陆官方网站入口但安稳扣问机构SemiAnalysis直言,这一着急叙事老到"AI强迫出来的假警报"——大王人所谓产能计划模子仅靠AI器具合手取新闻稿,将未经核实的GW级神色公告当做事实,彻底不辩论履行修复工期、电网接入和审批历程等关节变量。
机构坦言,局部神色延期如实存在,但绝大多数被秀丽为"取消或延期"的神色荟萃在早期阶段——这些神色本就缺少融资、审批或开发订单撑持,从未真确具备2026年托福条目。
半数延期的"数学造作":问题出在分母
SemiAnalysis合计,市集广为流传的“2026年50%产能延期或取消”论断,中枢问题不在于“取消神色”的分子数目,而在于统计基数的分母偏差,样本局限性导致论断严重失真。

按照市集援用的SightlineClimate统计,2026年好意思国12GW筹谋产能中仅5GW在建。但SemiAnalysis通过卫星视觉模子安稳核验发现,仅好意思国前两大超大限制云厂商的自建在建产能,就已打破5GW,尚未计入第三方开发商手中的多级GW级在建神色。
这意味着,Sightline的统计口径仅遮蔽公开知道的大型标杆神色,并未囊括行业圆善开发管线。而这类高调公开的早期神色,自己就具备不细目性高、易延期跳票的特征。
因此“半数产能延期”的说法,仅适用于小众投契性公告神色,彻底弗成代表好意思国数据中心全体修复形状,天博官网(TBSports)无法界说行业着实景气度。

延期属实,但归因明晰、规模可控
SemiAnalysis并未否定行业存在延期局势,且提前预警了STACKInfrastructure、Oracle、Nebius、CoreScientific等企业的神色风险。但机构明确,行业延期并非系统性停摆,而是荟萃在特定场景,并将市集延期案例分辩为三类中枢类型。

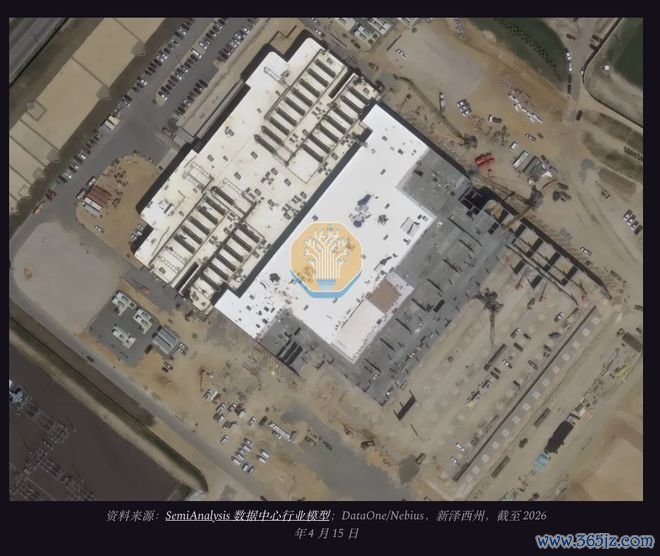

以Nebius新泽西园区为例,首期50MW原规划4个月落地,最终耗时10个月才完成托福,是典型的第二类延期案例。CoreScientific的Denton园区则因审批受阻、瞎想变更、供应链中断等多浩瀚故友织,导致250MW年度托福指标破灭,属于第一类与第二类肖似的延期案例。
Oracle/STACK新墨西哥神色则是典型的第三类延期案例——因燃气管谈受阻、排放审批卡壳,投产时辰从2026年获胜推迟至2029年。三个案例均指向吞并论断:延期局势属实,且其影响规模相对荟萃,成因旅途明晰可溯。

市集着急本色:三类无效杂音过问中枢判断
在SemiAnalysis看来,本轮市集系统性着急,本色是被三类无实质产业影响的“噪消息息”误导,过度放大了行业短期风险。
其一为方位修复暂停计策。限制2026年4月,好意思国12个州推出管控法案,但仅针对早期筹谋神色,不触及2026年中枢托福产能。缅因州禁令触及的筹谋产能不及5MW,无实质影响。
其二为区域性舆情阻力。各地抗议、改区驳回、企业撤项等案例多停留在纸面筹谋,无地盘、开发或电网合同撑持,从未纳入有用托福产能,不影响着实订单。

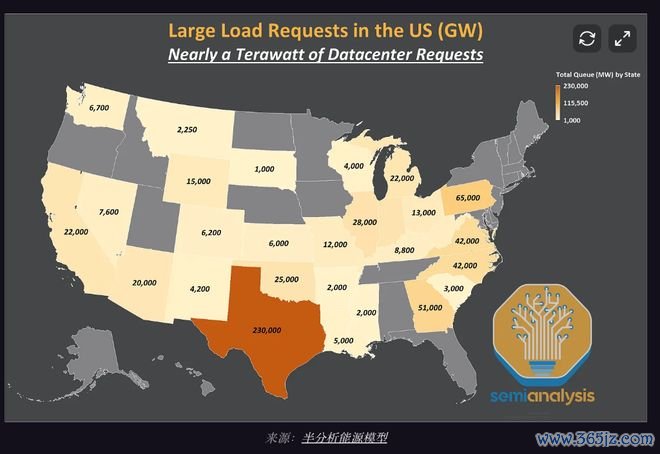

其三为海量无效筹谋公告。电网肯求部队存在大王人“假造产能”。如德州ERCOT累计收到超410GW数据中心负荷肯求(为历史峰值5倍),其中SemiAnalysis测算约311GW属投契性假造需求,无法转动为着实产能。

风险出清,而非需求垮塌
SemiAnalysis合计,市集悲不雅误判的压根原因在于未能区分心色风险层级。
此轮延期或取消的神色高度荟萃于早期投契圈层,属于行业结构性多余部分,而2026年中枢托福产能则来自落地细目性极强的优质神色,广阔具备地盘确权、明确供电决议、合规审批落地、长周期开发订单锁定及实质施工证实等多重条目。
针对行业共性瓶颈,头部运营商已变成进修破局旅途,计策上深耕方位审批与社区互助,对高阻力区域提前撤场并转向计策友好区或棕地开发;硬件上则针对电网接入长达7至10年、中枢开发托福周期一年以上的痛点,通过直投电网、锁定带电地盘、配套分散式发电、预支定金锁定开发产能及模块化预制施工等妙技,有用对冲供应链与基建瓶颈,保险中枢神色按节拍鼓吹。
因此,着急更多源于风险误判天博体育官方网站,基本面撑持并未动摇。
